分段计息+停工条款激活:建筑企业货款催收的精细化操作指南

作者:     发布日期: 2025-07-09     二维码分享

案情回顾:

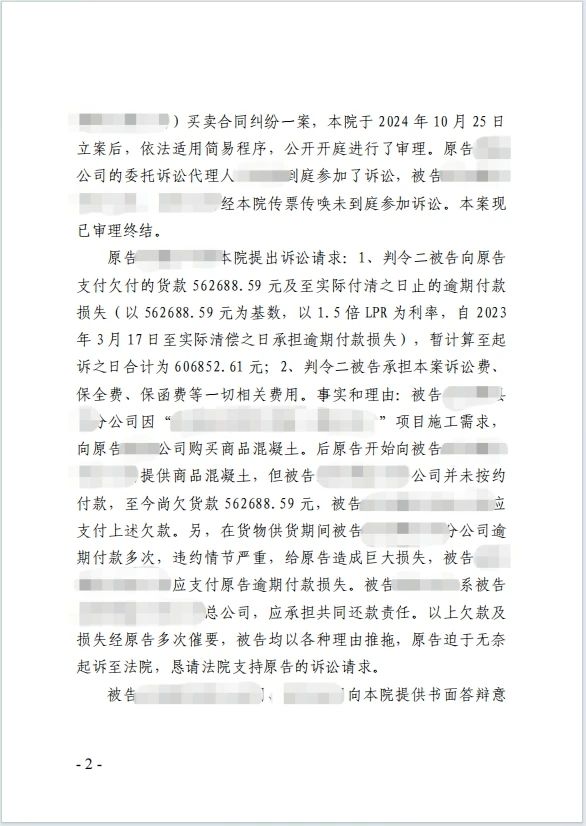

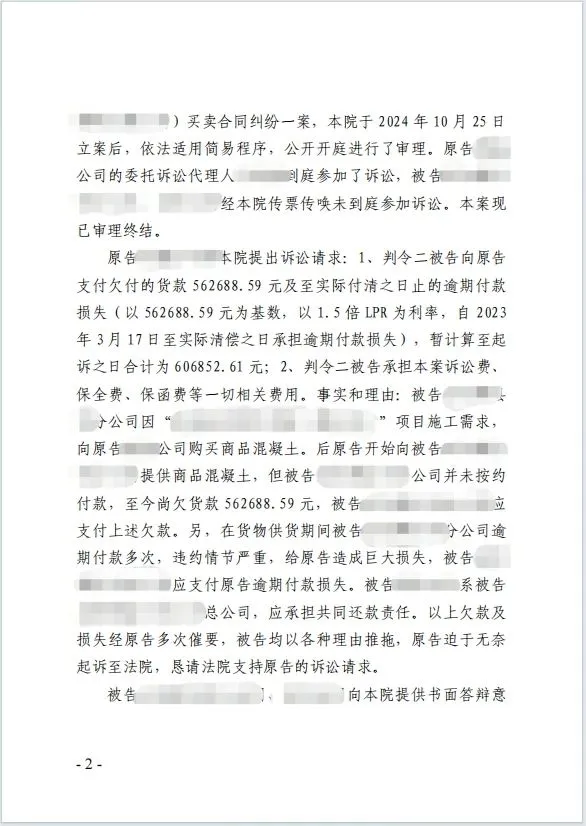

某建材供应商(原告)与某建工集团分公司签订两份《商品混凝土集中采购协议》,约定为其承建项目供应混凝土。原告依约完成供货后,被告长期拖欠货款56万余元。多次催收无果后,原告委托本观律师事务所向法院提起诉讼,要求支付欠款及逾期损失。

争议焦点

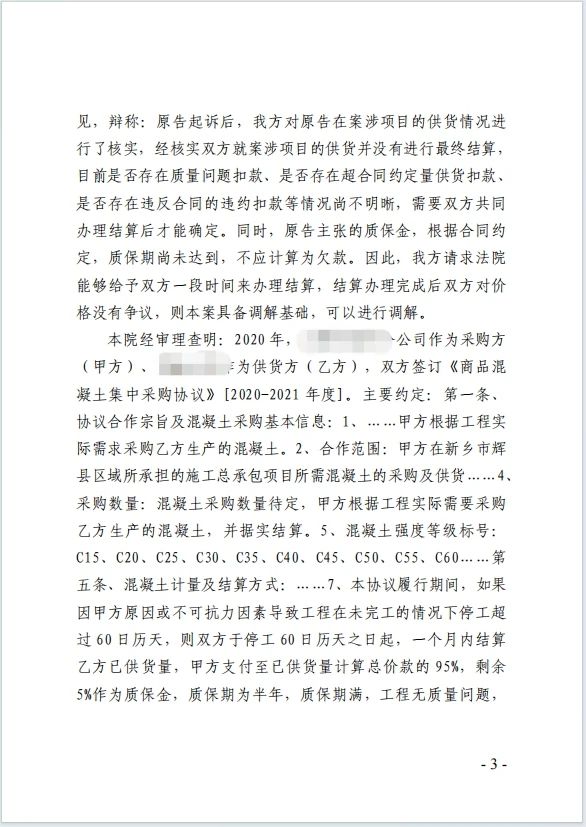

  1. 欠款金额认定:被告辩称双方未最终结算,存在质量扣款等争议

  2. 付款条件成就:质保金是否到期、停工是否触发提前结算条款

  3. 责任主体范围:分公司与总公司的清偿顺序

本观

制胜策略

(一)构建闭环证据链

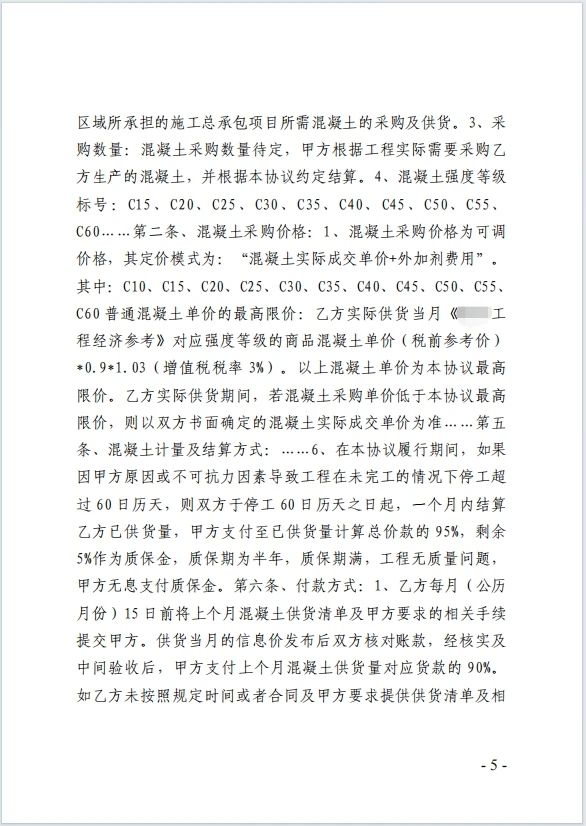

  • 精准梳理两份采购协议中关于停工结算触发条款(停工超60天需结算95%货款)

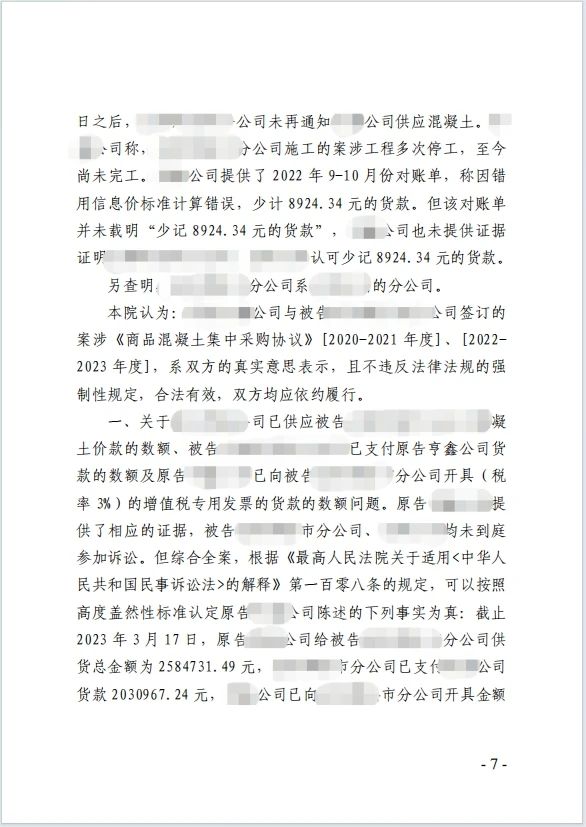

  • 提交《资金付款申请》等7组书证,锁定最后供货截止日(2023年3月17日)

  • 通过增值税专用发票、付款凭证等印证已供货金额258万余元、已付款203万余元

(二)法律规则精准适用

  1. 突破“未结算”抗辩

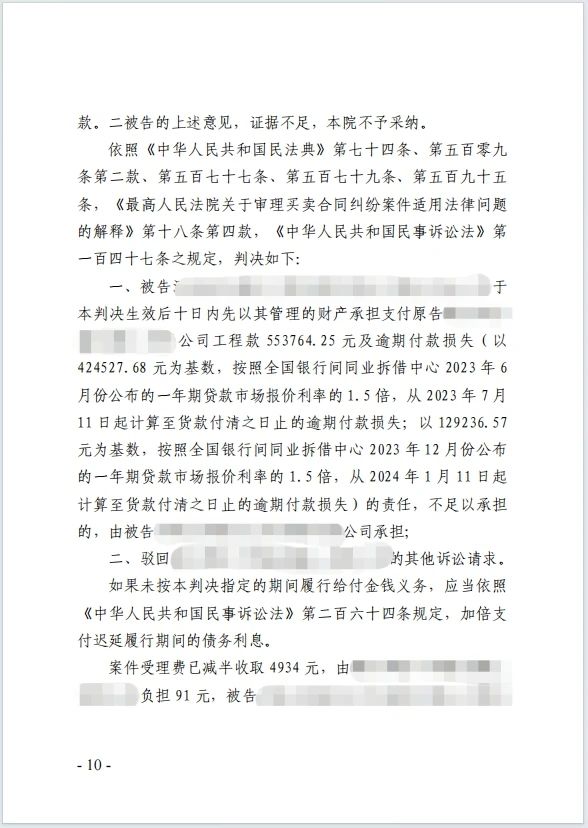

    依据《民法典》第509条,论证被告长期停工已触发合同约定的结算条件,结合供货单据确定应付货款为总价款95%(245.5万元)。

  2. 质保金到期日计算
    根据协议“质保期半年”条款,精确推算129,236.57元质保金应于2024年1月11日支付。

  3. 逾期损失主张创新
    援引《买卖合同司法解释》第18条,将欠款拆分为:

    • 424,527.68元:自2023年7月11日起按LPR1.5倍计息

    • 129,236.57元:自2024年1月11日起按LPR1.5倍计息

裁判要旨


✅ 全额支持货款主张
认定欠付本金553,764.25元(含95%结算款+到期质保金)
✅ 创新分段计息方式
采纳本观律师提出的LPR1.5倍分段计算方案

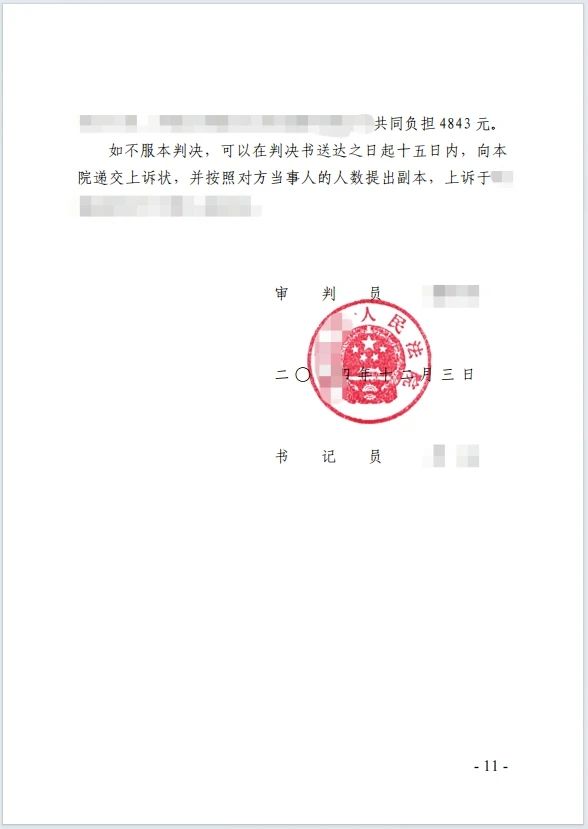

✅ 明确清偿顺位
依据《民法典》第74条,判决分公司财产优先清偿,不足部分由总公司承担

实务启示:

本案胜诉关键源于三重专业把控
1. 合同履行跟踪体系
对停工、验收、开票等关键节点实时留痕,破解“未结算”困局
2. 损失计算精细化
针对不同性质欠款(进度款/质保金)设计差异化索赔方案
3. 公司责任穿透论证
通过工商登记信息锁定总公司连带责任


专业铸就信任 · 细节决胜法庭
本观律所建材事业部
聚焦企业债权实现,让每一份合同承诺落地有声

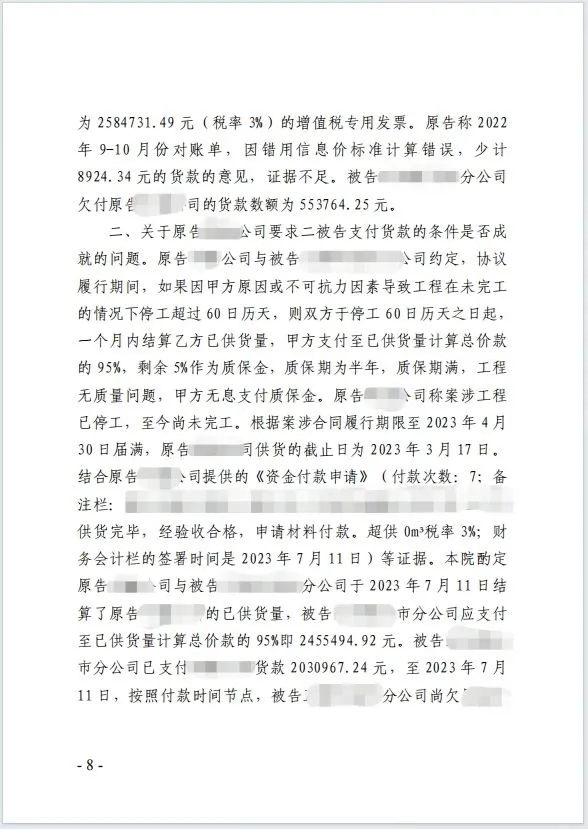

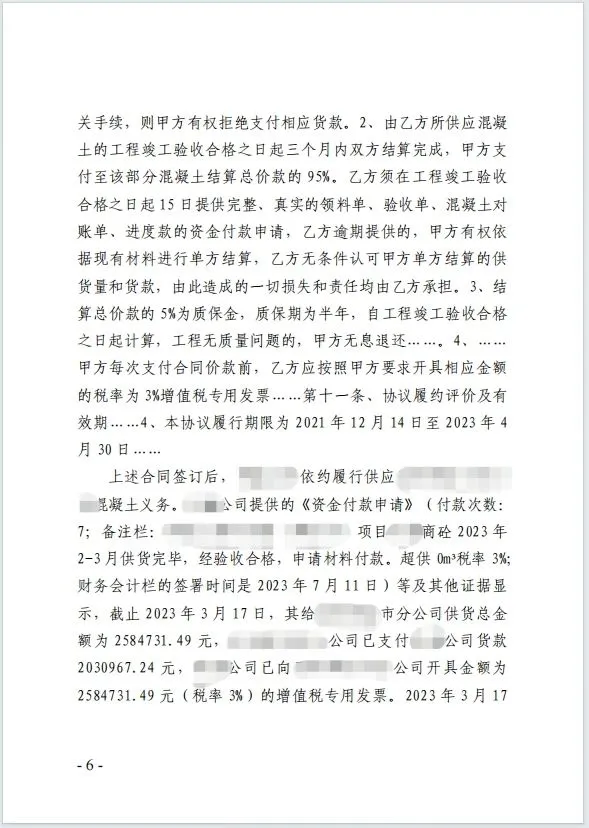

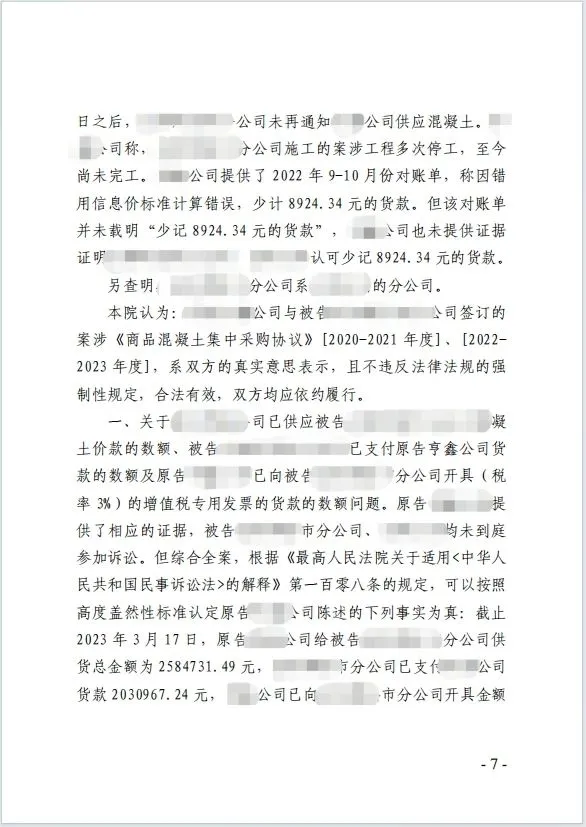

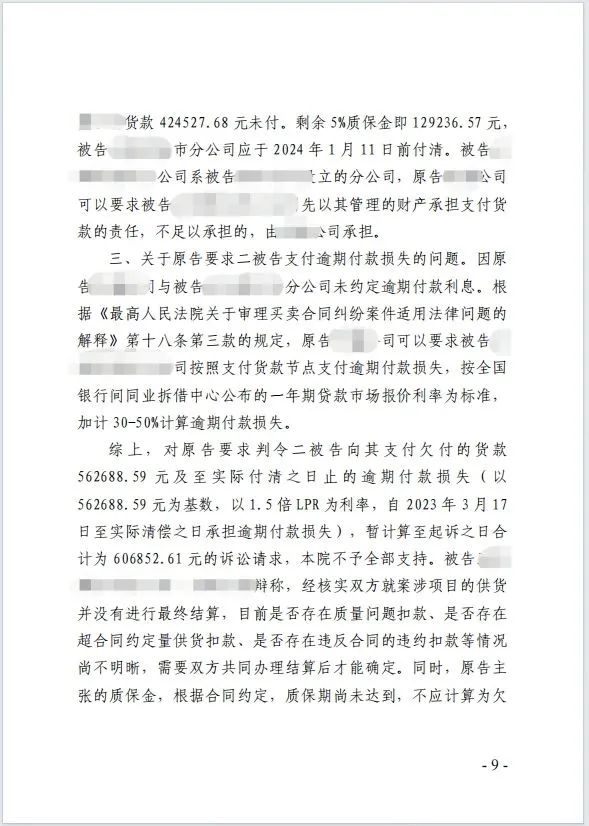

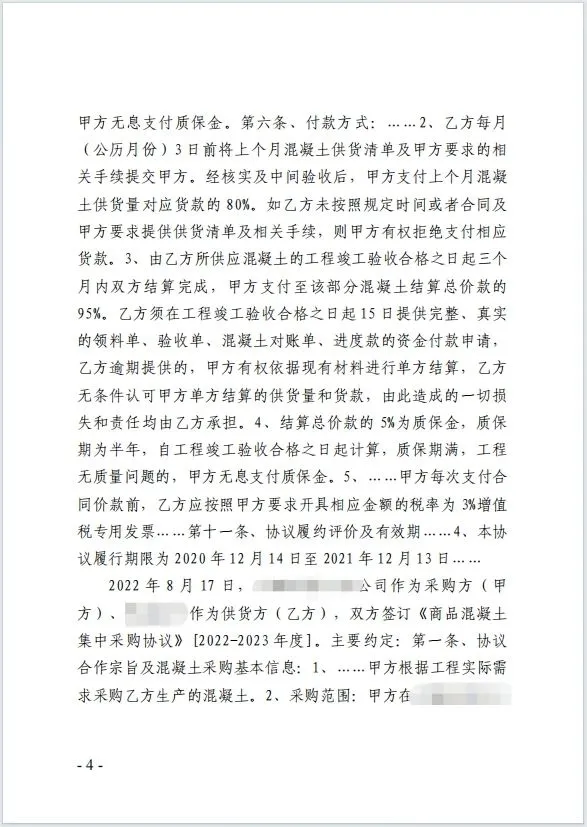

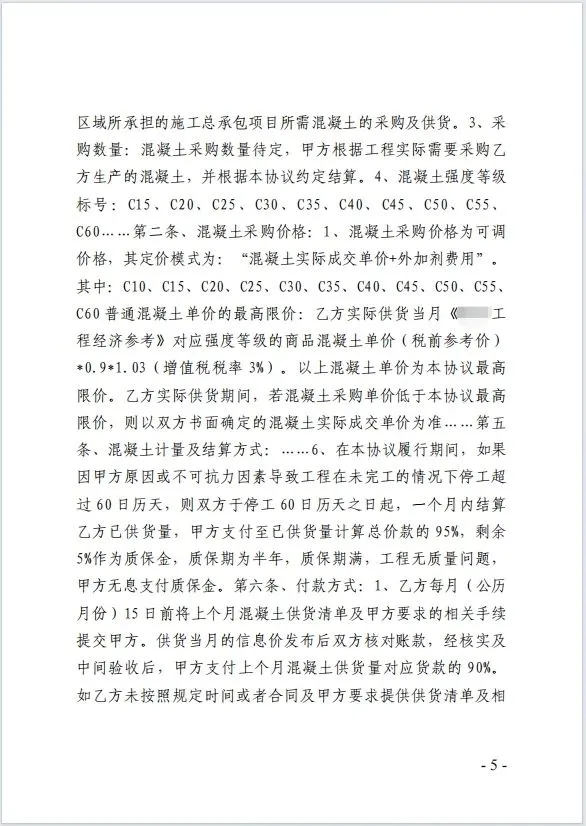

真实判决书

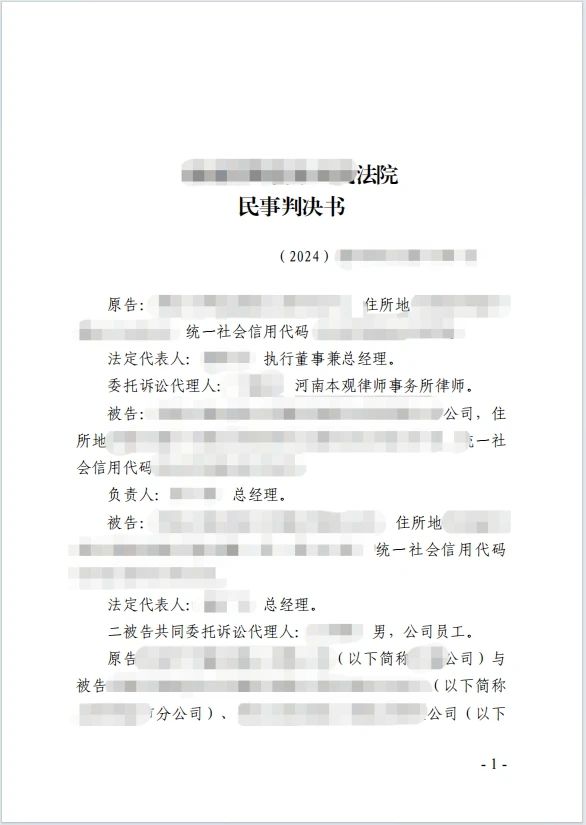

本观案例 分段计息 1.jpg
本观案例 分段计息 2.jpg
本观案例 分段计息 3.jpg
本观案例 分段计息 4.jpg
本观案例 分段计息 5.jpg
本观案例 分段计息 6.jpg
本观案例 分段计息 7.jpg
本观案例 分段计息 8.jpg
本观案例 分段计息 9.jpg
本观案例 分段计息 10.jpg
本观案例 分段计息 11.jpg


联系我们

CONTACT US

地址:郑州市正光路与民生西街北50米7层         电话:13071081636

Copyright   ©  河南本观律师事务所版权所有   技术支持:河南锐之旗信息技术有限公司   备案号:    营业执照
